Как разбирают крепление траншей и котлованов — пошаговая инструкция по демонтажу

Демонтаж креплений — финальный, но не менее ответственный этап земляных работ. Ошибки при разборке приводят к обрушению стенок, травмам рабочих и повреждению уложенных коммуникаций. К сожалению, многие подрядчики относятся к демонтажу как к «обратной стороне монтажа» и не разрабатывают отдельную технологическую карту. В результате нарушается очерёдность извлечения элементов, крепь заклинивает в грунте, а стенки траншеи обрушиваются.
Цель этой статьи — дать пошаговую инструкцию по демонтажу инвентарных креплений траншей и котлованов — от подготовки до очистки оборудования.
Демонтаж — это управляемый процесс, который выполняется строго снизу вверх, по мере обратной засыпки, с соблюдением тех же требований безопасности, что и при монтаже.

1. Нормативные требования к демонтажу креплений

Демонтаж креплений регламентируется несколькими нормативными документами, и их требования необходимо соблюдать неукоснительно.
СП 45.13330.2017 устанавливает общие требования к производству земляных работ. Разборка креплений производится по мере засыпки траншей и котлованов в направлении снизу вверх. Обратная засыпка выполняется послойно с уплотнением каждого слоя.
СП 249.1325800.2016 (пункт 7.2.20) содержит более детальное требование: демонтаж распорных конструкций временных креплений ограждений траншей и котлованов вблизи сооружений окружающей застройки должен выполняться только после устройства постоянных конструкций или после выполнения обратной засыпки с послойным уплотнением грунта до отметки ниже 0,2–0,5 м от низа распорных конструкций.
СНиП 12-04-2002 регламентирует требования безопасности при производстве строительных работ. Схемы строповки при демонтаже конструкций должны соответствовать предусмотренным в проекте производства работ (ППР).
Общее правило, вытекающее из всех нормативных документов: разборка креплений разрешается только снизу вверх по мере обратной засыпки грунта. Нарушение этого правила — прямая угроза обрушения стенок выемки.

2. Подготовительный этап перед демонтажом

Перед началом демонтажа необходимо выполнить ряд подготовительных мероприятий.
Прежде всего проверяется готовность траншеи к обратной засыпке: убеждаются, что все работы по укладке труб завершены, выполнена присыпка мягким грунтом, а также завершены все работы на дне выемки, которые требуются по проекту.
Одновременно проводится осмотр состояния креплений. Проверяется, нет ли деформаций щитов, заклиниваний распорок, коррозии или повреждений замковых соединений. Если элементы имеют существенные дефекты, их извлечение требует особой осторожности и, возможно, дополнительных мер.
Важнейший этап подготовки — подбор техники. Для демонтажа камерных крепей требуется экскаватор массой не менее 20–30 тонн. Это связано с тем, что сила вытягивания стенок на глубине 4 м может достигать 16 тонн. Для крепей с направляющими (C-750, C-790) требования к технике могут быть ниже, но экскаватор всё равно должен быть достаточной мощности. Также подготавливаются стропы и траверсы — все такелажные приспособления должны быть исправны и иметь соответствующие сертификаты.
На объекте назначается ответственное лицо за безопасное производство работ, которое контролирует весь процесс демонтажа. Зона производства работ ограждается согласно ГОСТ Р 58758-2019, устанавливаются предупредительные знаки и сигнальные фонари при работе в тёмное время суток.

3. Пошаговая инструкция демонтажа камерных крепей (C-300, C-600)

Демонтаж камерных крепей (серии C-300 и C-600) выполняется в строгой последовательности, где каждый шаг синхронизирован с обратной засыпкой.
Шаг 1. Начинается обратная засыпка траншеи. Грунт засыпается послойно — слоями по 0,3–0,5 м с обязательной трамбовкой каждого слоя до проектной плотности. Засыпка ведётся с обеих сторон трубы одновременно, чтобы избежать её смещения.
Шаг 2. После того как уровень засыпки достигает отметки нижних распорок, эти распорки ослабляются и снимаются. Винтовые механизмы распорок откручиваются, после чего распорки извлекаются из траншеи.
Шаг 3. Засыпка продолжается до следующего яруса распорок. Операция повторяется: распорки ослабляются, снимаются и извлекаются. Процесс идёт последовательно снизу вверх, ярус за ярусом.

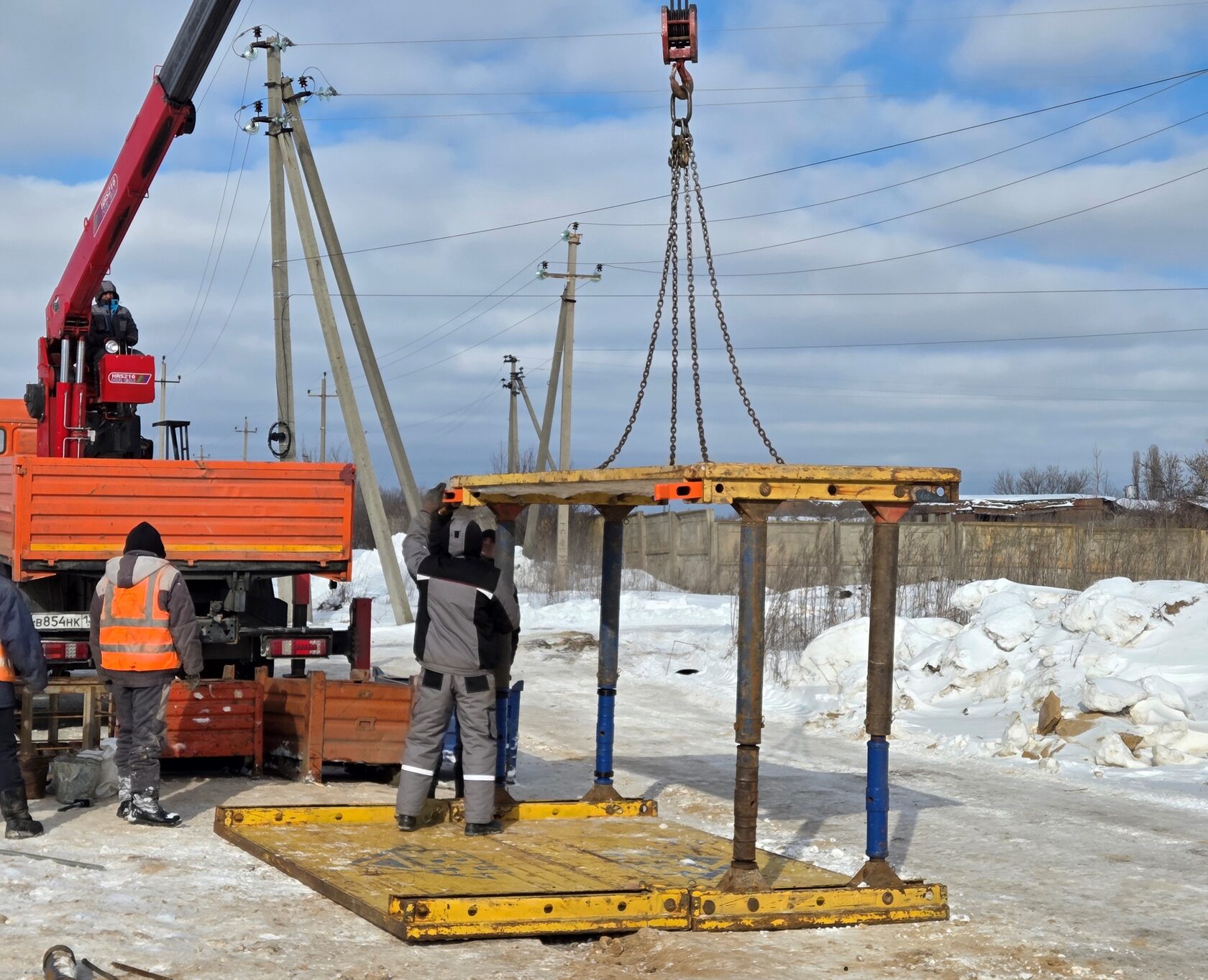

Шаг 4. После снятия всех распорок стенки (щиты) теряют жёсткость и могут быть извлечены по отдельности. Стенки поднимаются экскаватором за строповочные проушины, которые предусмотрены конструкцией каждой секции. Строповка выполняется за специальные отверстия для соединения основных и удлиняющих стенок.
Шаг 5. При затруднённом извлечении (например, когда щит «прихватило» грунтом) допускается использование контролируемого рывка — кратковременного динамического усилия для преодоления пикового сопротивления. Однако рывок должен быть строго дозированным, чтобы не повредить ни сам щит, ни строповочные проушины.
Важно помнить: шаг поднятия элементов при демонтаже не должен превышать 10–50 см. При большем шаге возможны перекосы, зажатия элементов и провалы грунта, что может привести к обрушению стенок траншеи.

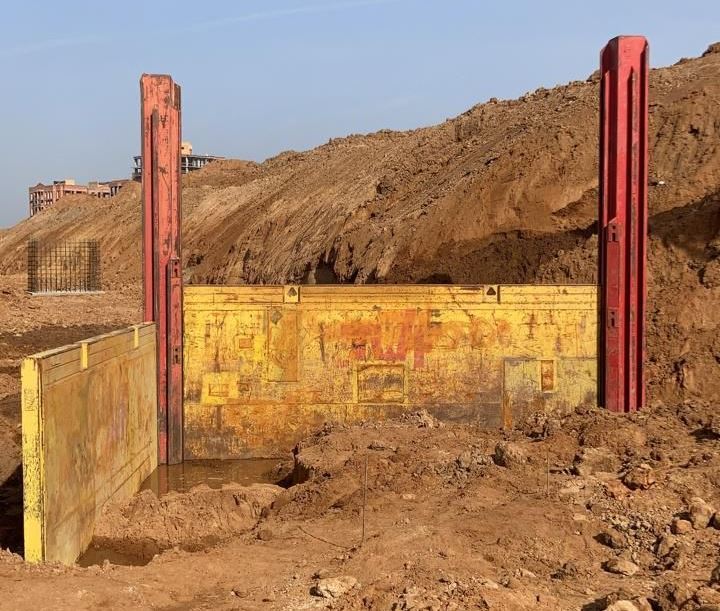

4. Пошаговая инструкция демонтажа крепей с направляющими (C-750, C-790)

Демонтаж крепей с направляющими (серии C-750 и C-790) имеет свои особенности, связанные с наличием роликовых распорок и направляющих балок.
Шаг 1. Начинается обратная засыпка траншеи послойно с трамбовкой каждого слоя, как и в случае с камерными крепями.
Шаг 2. Роликовая распорка поднимается в верхнее положение, освобождая стенки. Перед подъёмом распорки необходимо удалить ключи-фиксаторы. Распорка удерживается краном сверху в натянутом состоянии при помощи стропа или удерживается подведённой снизу лопатой экскаватора.
Шаг 3. Извлекаются стенки. Сначала поднимаются внутренние стенки, затем наружные. Стенки извлекаются экскаватором за строповочные проушины. Для C-750 и C-790 схемы строповки различаются: для направляющих C-790 крюки строп закрепляются за петли на элементах роликовой распорки, зафиксированной ключами на направляющих в верхнем положении. Для C-750 строповка выполняется за петли направляющих или петли распорок.
Шаг 4. После извлечения стенок поднимаются направляющие. Шаг поднятия составляет 10–20 см для серии C-750 и 20–100 см для серии C-790. Элементы поднимаются равномерно, с одновременной засыпкой и уплотнением грунта в траншее.
Шаг 5. Блок направляющих извлекается целиком (с зафиксированной распоркой) или по элементам. Для переноса и подъёма блока направляющих могут быть использованы как петли направляющих, так и петли распорок.
Особенность: перед демонтажем верхних стенок необходимо поднять из траншеи нижние стенки. Это правило действует для всех типов крепей с направляющими.

5. Схемы строповки при демонтаже

Обвязка элементов крепи при демонтаже должна выполняться строго по схемам, предусмотренным в ППР. Основные правила:
Для стенок стропы закрепляются за два отверстия для соединения основных и удлиняющих стенок. Стенка перемещается в вертикальном положении и опускается на подготовленную площадку.
Для направляющих C-790 крюки строп закрепляются за петли на элементах роликовой распорки, зафиксированной ключами на направляющих в верхнем положении. Это обеспечивает устойчивость блока при подъёме.
Для направляющих C-750 строповка выполняется за петли направляющих или петли распорок (при зафиксированных распорках).
При строповке необходимо соблюдать следующие требования:
·груз должен быть предварительно поднят на высоту не более 200–300 мм для проверки правильности крепления и надёжности действия тормоза;
·подъём, опускание и перемещение груза не могут производиться при нахождении людей под грузом;
·стропальщик может находиться возле груза во время его подъёма и опускания, только если груз находится на высоте не более одного метра от уровня площадки.

6. Особенности демонтажа в сложных условиях

В водонасыщенных грунтах демонтаж требует постоянной работы насосов для водоотлива. Уровень воды должен поддерживаться ниже дна выемки не менее чем на 0,5 м в песчаных грунтах и не менее чем на 1 м в глинистых. При прорыве воды работы немедленно останавливаются, организуется эвакуация, затем выполняется тампонаж.
Вблизи зданий обязателен геодезический мониторинг осадок фундаментов. Согласно СП 249.1325800.2016, демонтаж распорных конструкций вблизи сооружений окружающей застройки должен выполняться только после устройства постоянных конструкций или после выполнения обратной засыпки с послойным уплотнением грунта до отметки ниже 0,2–0,5 м от низа распорных конструкций.
При заклинивании элементов не допускается приложение чрезмерных усилий. Требуется дополнительная подкопка грунта вокруг заклинившего элемента или промывка грунта водой для снижения сил трения. Применение грубой силы может привести к деформации и поломке элементов крепи.

7. Очистка и подготовка крепей к следующему циклу

После завершения демонтажа все элементы крепи проходят обязательную очистку и подготовку к следующему циклу использования. Этот этап включает:
Очистку щитов и направляющих от налипшего грунта. Особое внимание уделяется замковым соединениям и резьбовым частям распорок — именно здесь скапливается больше всего грязи, которая может помешать при следующем монтаже.
Проверку состояния резьбы винтовых распорок. Резьба очищается металлической щёткой и смазывается консистентной смазкой. По регламенту SBH, при ежегодном удалении загрязнений и смазке резьбового элемента распорку можно будет легко поворачивать даже после долгих лет эксплуатации.
Осмотр строповочных проушин и замковых соединений на предмет деформаций и трещин. При обнаружении повреждений элементы отправляются в ремонт или заменяются.

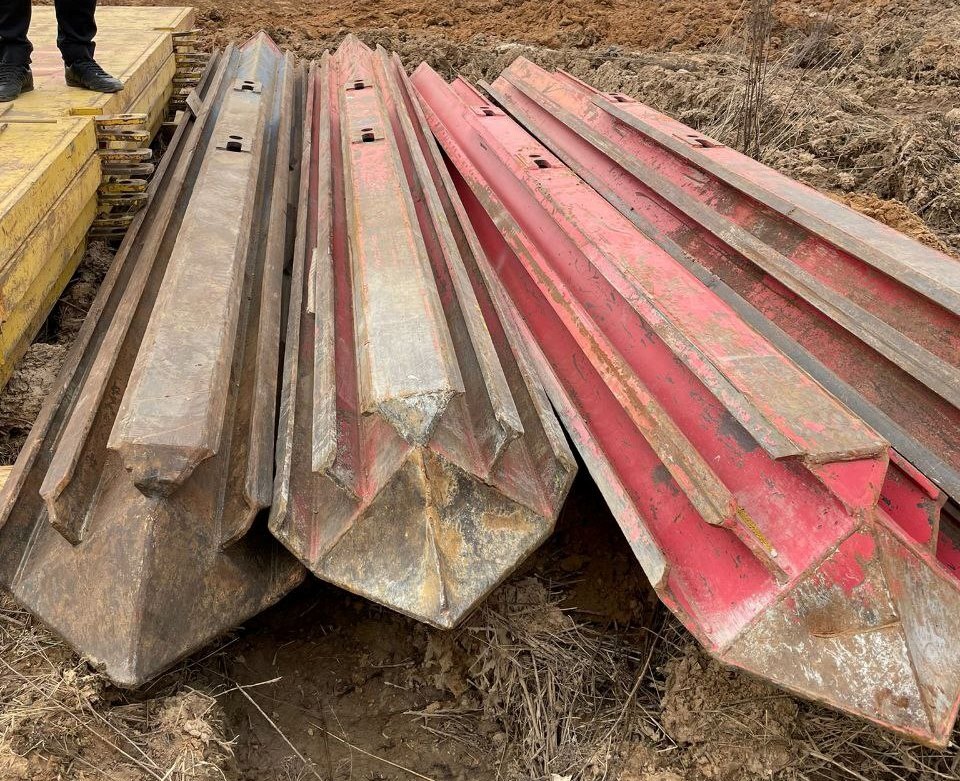

Складирование. Щиты укладываются в штабели (до 10 штук), распорки и удлинители размещаются на стеллажах. Хранение осуществляется на сухой ровной площадке, исключающей деформацию элементов. Мелкие сборочные единицы складируются в специальной таре на поддонах.

8. Запреты при демонтаже

При демонтаже креплений действуют строгие запреты, нарушение которых недопустимо:
Запрещается извлекать крепь из полностью открытой траншеи. Демонтаж выполняется только по мере обратной засыпки. Извлечение крепи из открытой траншеи приводит к обрушению стенок.
Запрещается нахождение людей в траншее во время демонтажа. Все операции выполняются с поверхности экскаватором.
Запрещается наезд на стенки крепи и распорки экскаватором или любой другой техникой. Это приводит к деформации и поломке элементов.
Запрещается использовать элементы крепи в качестве настила или моста. Крепи SBH предназначены исключительно для укрепления стенок траншей — любой другой вид использования не допускается.
Запрещается строповка крепи за распорки. Строповка выполняется только за специально предназначенные петли и отверстия.

9. Заключение

Демонтаж креплений — это зеркальное отражение монтажа, но с одним важным отличием: он всегда выполняется по мере обратной засыпки, снизу вверх. Нарушение этой очерёдности — прямой путь к обрушению стенок и аварии.
Ключевые правила демонтажа: засыпать траншею послойно с трамбовкой; извлекать распорки и стенки строго снизу вверх; использовать только исправные стропы; не допускать людей в траншею во время демонтажа; очищать и смазывать оборудование после каждого использования.
Рекомендация. Доверить демонтаж квалифицированным специалистам, имеющим опыт работы с конкретным типом крепи. Это гарантирует безопасность, сохранность оборудования и отсутствие простоев.
Компания «КрепиПро» предлагает не только аренду крепей SBH (C-300, C-600, C-750, C-790), но и полное инженерное сопровождение, включая шеф-монтаж и демонтаж на объекте. Наши специалисты обеспечат правильную очерёдность разборки и сохранность оборудования для следующих циклов.
